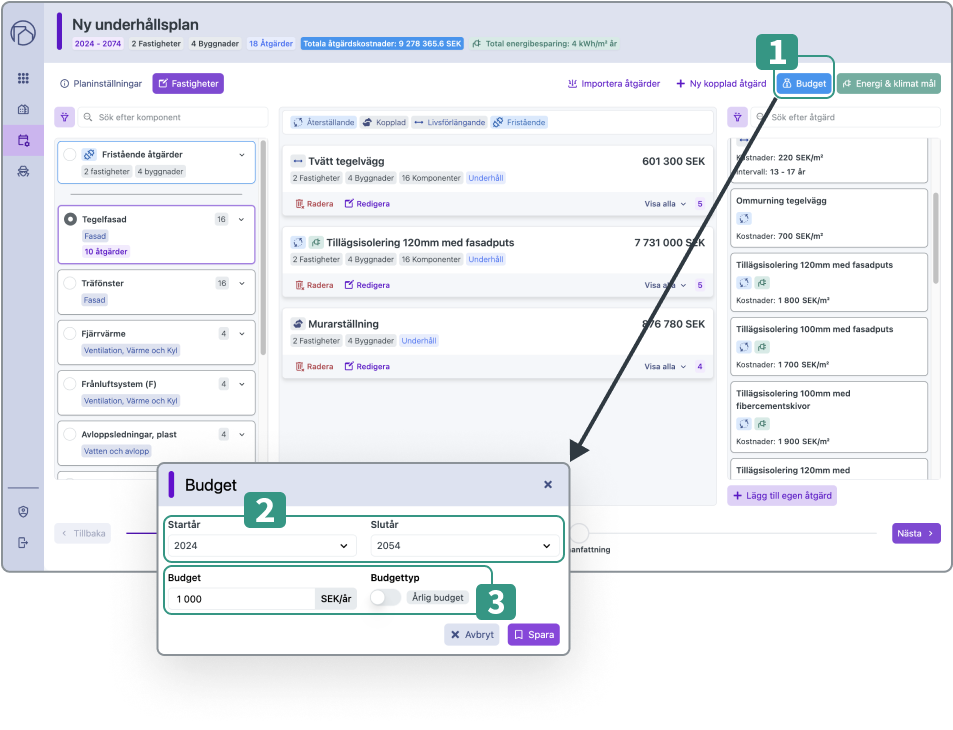

Här är en beskrivning av hur du använder budgetmodulen:
- Öppna budgetmodulen genom att klicka på 'Budget'-knappen, (punkt 1).
- Ange startåret och slutåret för perioden din budget ska täcka, (punkt 2).
- Ange din budget i antingen totala belopp eller per kvadratmeter, (punkt 3).
- Klicka på 'Spara' för att bekräfta budgetinställningarna.
I bjudgetmodulen i Sinoms underhållsplaneringsverktyg kan du lägga till en budget och specificera en period för den. Du har möjlighet att lägga till en total budget eller budget per kvadratmeter. Algoritmen använder denna budgetrestriktion och tar hänsyn till komponenternas skick tillsammans med kostnads- och energidata och schemalägger åtgärder så att den totala kostnaden per år under den specificerade perioden inte överstiger budgeten. Det kan dock finnas tillfällen där algoritmen tekniskt sett inte kan jämnfördela kostnaderna och vissa år kan de totala kostnaderna överstiga budgeten. Detta kan bero på att antingen komponenternas skick är dåligt eller den totala kostnaden för en enskild åtgärd är större än den tilldelade budgeten.
Budgetoptimeraren prioriterar först schemaläggning på byggnadsnivå, vilket innebär att om det går att flytta åtgärder från en byggnad helt och hållet, så görs det först. Om de totala kostnaderna fortfarande överstiger budgeten, försöker den flytta individuella åtgärder för att möta budgeten. Om budgeten används tillsammans med ett energimål, prioriteras energimålet.
Kommentarer
0 kommentarer
logga in för att lämna en kommentar.
